総合リフォーム工事

施主様 | H様 |
---|---|
工事内容 | 離れ改修工事 |
地区 | 須賀川市 |
工事期間 | 約1ヶ月半 |
リフォームポイント
和室・洋室の二部屋に分かれていた離れを、広々とした一間に変更!キッチンも新設し、すっきりとした間取りになりました。新しく気持ちの良い空間で過ごせそうですね。
内部工事

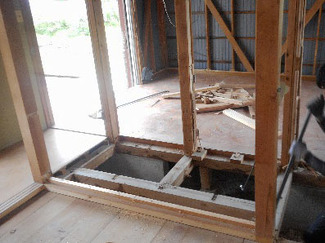

解体作業
まずは解体作業から始まります!

壁などを撤去していきます

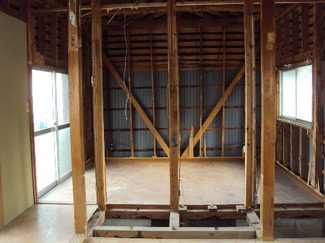

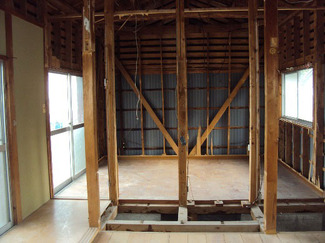

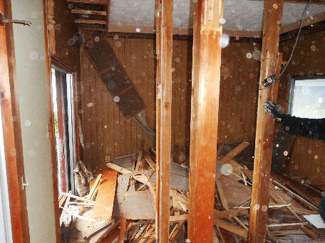

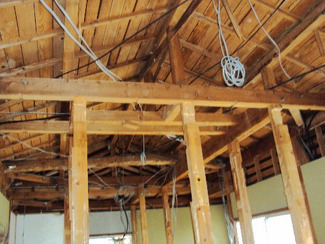

解体完了!

柱などは梁を補強したあとに取ります

天井も下地から組み直すので撤去しました
電気工事

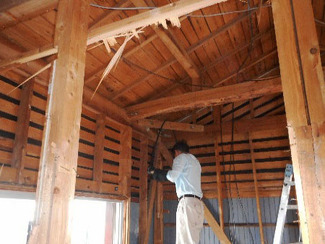

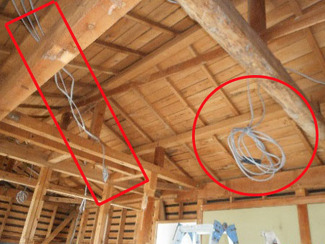

コンセントや照明を付ける位置に配線していきます。

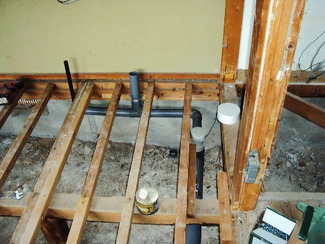

配管工事
床を張る前に給排水の配管を接続します。

大工工事
床・天井・壁を造っていきます!
床:

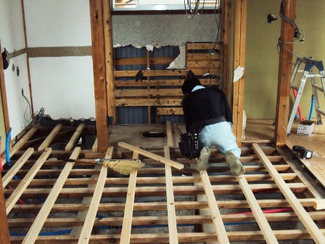

和室とトイレだった部分は、既存下地組みの上から新たな根太を組み合板を張ります。

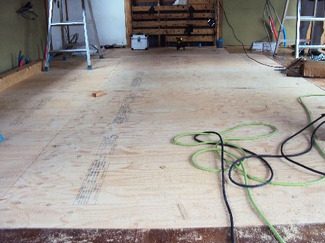

合板の上に新たなフローリングを張ります。

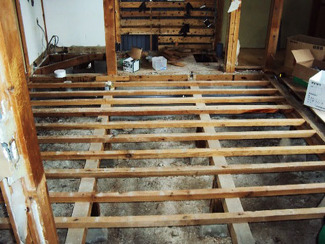

①既存の根太

②上に新たな根太を組みます!

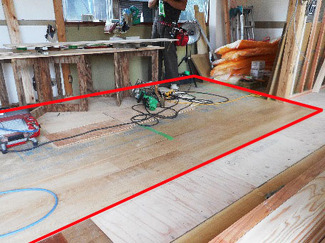

③合板張り

④フローリング張り
天井:
梁の補強工事を行い、天井の下地組みを行いボードを張ります。

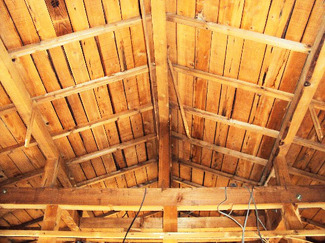

①既存の梁

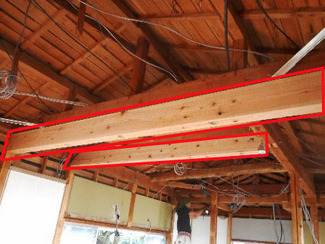

②補強用木材で、梁を補強します

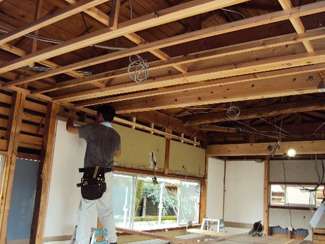

③下地(野縁)を組みます

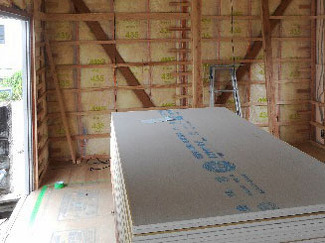

④ボード張り
壁:

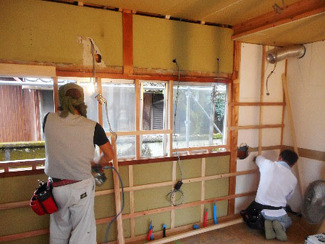

胴縁を打ち、断熱材を入れたらボードを張ります。

①解体

②ボードを張るために胴縁をいれます

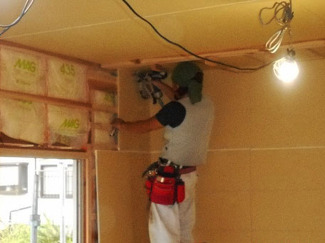

③断熱材を入れます

④ボードを張っていきます
外部工事
解体
屋根を板金に葺き替えるために解体します!

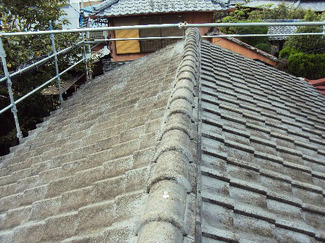

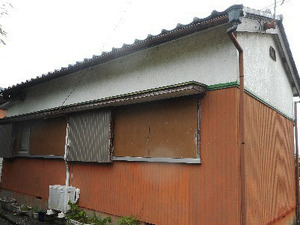

解体前

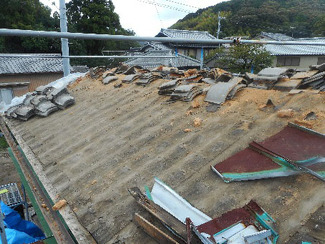

既存の瓦を撤去中!
屋根の葺き替え
解体後、下地を行い板金を葺きます。

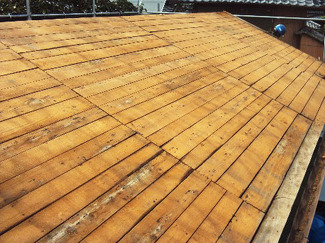

①既存野地板

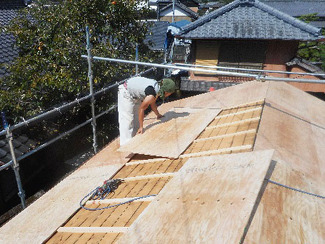

②野地板の上へ胴縁を打ち、その上から下地となる合板を張ります

③ゴムアスファルトルーフィングを敷きます

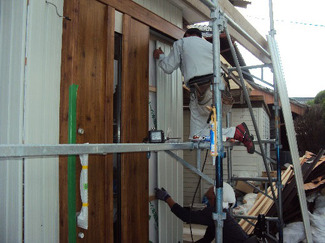

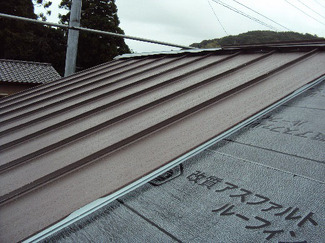

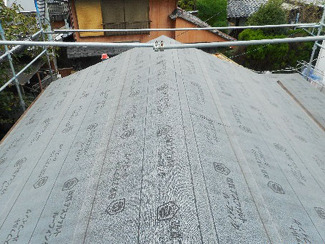

④板金を葺いていきます!
外壁張替え工事
既存の板金を外し、下地を行い板金を張ります。

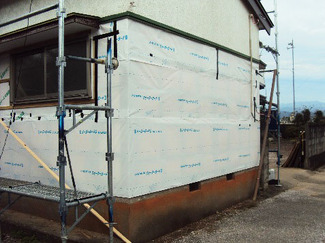

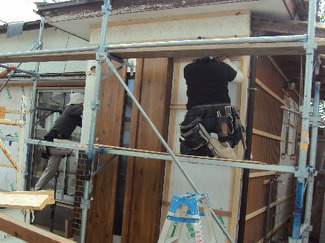

①既存の板金を除けたあと、透湿防水シートを張ります

②張ったシートの上から板金を止めるため、下地の胴縁を入れます

③板金を張っていきます

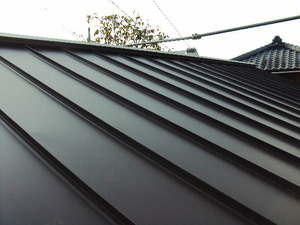

④板金完了!

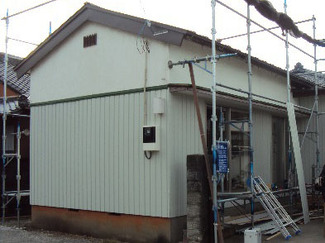

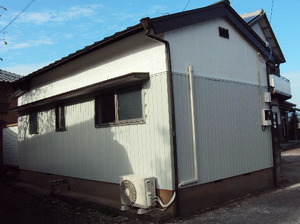

Before&After
